Прорив води в тунелі перегону Либідська-Деміївська
Модераторы: dimentiy, Администраторы
- Бодрый
- Нострадамус
- Сообщения: 11090
- Зарегистрирован: 01 янв 2012, 14:32
- Откуда: Севастополь м-н "Лётчики"
Re: Прорив води в тунелі перегону Либідська-Деміївська
П. Авдокушин:
Наприкінці минулого тижня метробідувельники ГК "АВТОСТРАДА" забетонували першу стіну нового тунелю метро біля станції "Деміївська" в Києві.
Як і очікувалося, після успішного завершення дослідницьких, проектних, підготовчих та демонтажних робіт, які тривали левову частку часу від моменту перекриття руху перегоном "Либідська" - "Деміївська", - робота зі спорудження нового 27-метрового відтинку тунелю, просувається успішно та швидко. Новий монолітний залізобетонний тунель, збудований за сучасними метробудівельними технологіями, має замінити аварійну деформовану оправу старого, що будувалася в 2000-х роках.
На сьогодні очікується, що конструкція нового тунелю буде побудована до кінця серпня 2024 року. Одночасно посилюються ділянки старого тунелю, що обабіч примикають до нового відтинку. Також підготовчу роботу до монтажу колійного бетону та відновлення рейкового шляху розпочали фахівці-колійники. Напоготові на майданчику і численні котушки з кабелем, призначені для відновлення електричних мереж тунелів. Отже, маємо всі підстави очікувати відновлення руху поїздів метро між станціями "Либідська" та "Деміївська" вже у вересні поточного року.
Наприкінці минулого тижня метробідувельники ГК "АВТОСТРАДА" забетонували першу стіну нового тунелю метро біля станції "Деміївська" в Києві.
Як і очікувалося, після успішного завершення дослідницьких, проектних, підготовчих та демонтажних робіт, які тривали левову частку часу від моменту перекриття руху перегоном "Либідська" - "Деміївська", - робота зі спорудження нового 27-метрового відтинку тунелю, просувається успішно та швидко. Новий монолітний залізобетонний тунель, збудований за сучасними метробудівельними технологіями, має замінити аварійну деформовану оправу старого, що будувалася в 2000-х роках.
На сьогодні очікується, що конструкція нового тунелю буде побудована до кінця серпня 2024 року. Одночасно посилюються ділянки старого тунелю, що обабіч примикають до нового відтинку. Також підготовчу роботу до монтажу колійного бетону та відновлення рейкового шляху розпочали фахівці-колійники. Напоготові на майданчику і численні котушки з кабелем, призначені для відновлення електричних мереж тунелів. Отже, маємо всі підстави очікувати відновлення руху поїздів метро між станціями "Либідська" та "Деміївська" вже у вересні поточного року.
Метро на Виноградар в 2027. Метро на Русанівські дачі в 2035 ?
Батько наш Бандера, Україна Мати...
Батько наш Бандера, Україна Мати...
- Бодрый
- Нострадамус
- Сообщения: 11090
- Зарегистрирован: 01 янв 2012, 14:32
- Откуда: Севастополь м-н "Лётчики"
Re: Прорив води в тунелі перегону Либідська-Деміївська

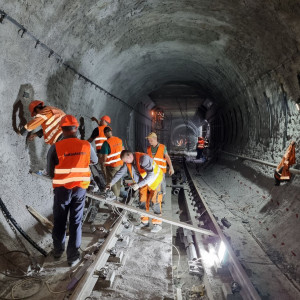

Кілька цікавих скрінів з ролика П.Авдокушина
Метро на Виноградар в 2027. Метро на Русанівські дачі в 2035 ?
Батько наш Бандера, Україна Мати...
Батько наш Бандера, Україна Мати...
Re: Прорив води в тунелі перегону Либідська-Деміївська
там вроде одну стенку уже залили полностью.
Удачи на дорогах!
(В т.ч.железных!!)
(В т.ч.железных!!)
- Бодрый
- Нострадамус
- Сообщения: 11090
- Зарегистрирован: 01 янв 2012, 14:32
- Откуда: Севастополь м-н "Лётчики"
Re: Прорив води в тунелі перегону Либідська-Деміївська
+ , бо ролик за 26.07.2024 року
Метро на Виноградар в 2027. Метро на Русанівські дачі в 2035 ?
Батько наш Бандера, Україна Мати...
Батько наш Бандера, Україна Мати...
- Бодрый
- Нострадамус
- Сообщения: 11090
- Зарегистрирован: 01 янв 2012, 14:32
- Откуда: Севастополь м-н "Лётчики"
Re: Прорив води в тунелі перегону Либідська-Деміївська
Мера вигулювали в тунелі метро
Метро на Виноградар в 2027. Метро на Русанівські дачі в 2035 ?
Батько наш Бандера, Україна Мати...
Батько наш Бандера, Україна Мати...
- Бодрый
- Нострадамус
- Сообщения: 11090
- Зарегистрирован: 01 янв 2012, 14:32
- Откуда: Севастополь м-н "Лётчики"
Re: Прорив води в тунелі перегону Либідська-Деміївська

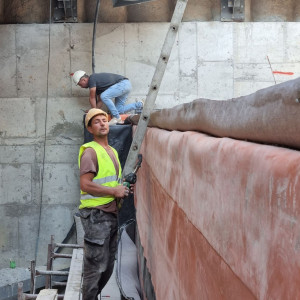

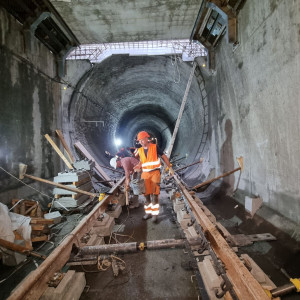

Стіни нового тунелю вже є. Стеля майже є. Хоча, накривну плиту ще не бетонували.
Фото П. Авдокушин
Фото П. Авдокушин
Последний раз редактировалось Бодрый 07 авг 2024, 13:52, всего редактировалось 1 раз.
Метро на Виноградар в 2027. Метро на Русанівські дачі в 2035 ?
Батько наш Бандера, Україна Мати...
Батько наш Бандера, Україна Мати...
- Бодрый
- Нострадамус
- Сообщения: 11090
- Зарегистрирован: 01 янв 2012, 14:32
- Откуда: Севастополь м-н "Лётчики"
Re: Прорив води в тунелі перегону Либідська-Деміївська

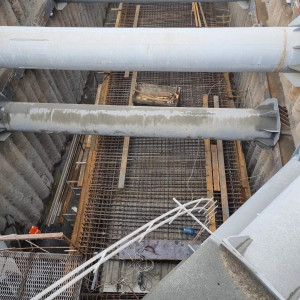

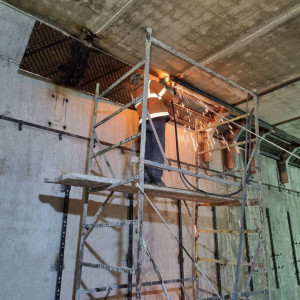

Ще цікаві фото з тунелю від П.Авдокушина
Метро на Виноградар в 2027. Метро на Русанівські дачі в 2035 ?
Батько наш Бандера, Україна Мати...
Батько наш Бандера, Україна Мати...
Re: Прорив води в тунелі перегону Либідська-Деміївська
Дуже багато змін.
Якщо нічого не зміниться, то на середину вересня всі бетонні конструкції мають набрати проектну міцність.
Тобто по ідеї можна буде їхати....
Якщо нічого не зміниться, то на середину вересня всі бетонні конструкції мають набрати проектну міцність.
Тобто по ідеї можна буде їхати....
Re: Прорив води в тунелі перегону Либідська-Деміївська
Я так зрозумів що вікно в стелі нового тунелю закриють тільки після того як забетонують колійний бетон, бо інакше подавати його буде дуже важко.
- dimentiy
- Злой литовец
- Сообщения: 9668
- Зарегистрирован: 26 дек 2005, 19:54
- Откуда: KBP/DEN
- Контактная информация:
Re: Прорив води в тунелі перегону Либідська-Деміївська
Я так зрозумів, там використовують домішки в бетон, щоб міцність набиралась швидше. Є шанси, що вже на початку вересня поїдемо.
– Как правильно и удобно искать по форуму: инструкция
Re: Прорив води в тунелі перегону Либідська-Деміївська
По темпам робіт можна спрогнозувати що числа 10-12 бетонування конструкцій тунелю (і відповідно колійного бетону) буде завершене, тобто на 8-10 навіть звичайний бетон вже набере проектну міцність.
По тому слабкому бетону яким буде виконана засипка навколо тунелю є кілька варіантів як пришвидшити. Так що думаю до 15 з котлованом все може бути завершено.включаючи засипку.
По тому слабкому бетону яким буде виконана засипка навколо тунелю є кілька варіантів як пришвидшити. Так що думаю до 15 з котлованом все може бути завершено.включаючи засипку.
- Бодрый
- Нострадамус
- Сообщения: 11090
- Зарегистрирован: 01 янв 2012, 14:32
- Откуда: Севастополь м-н "Лётчики"
Re: Прорив води в тунелі перегону Либідська-Деміївська
Стала відома остаточна дата запуску тунелю метро у Києві: Кличко каже, форс-мажорів не буде
За словами міського голови, тунель пройде випробування, а поїзди поїдуть ним вже на початку вересня, що можливе за відсутності непередбачуваних обставин
Днями Віталій Кличко знову відвідував будівництво нової ділянки тунелю, цікаво, що міський голова позував у касці зовні, але всередині вирішив навіщось зняти захист
Київський міський голова Віталій Кличко знову назвав конкретні строки введення в експлуатацію перегінного тунелю між ст.м. "Либідською" та "Деміївською" на "синій" лінії метро. За його словами, це відбудеться на початку вересня, що можливе за відсутності непередбачуваних обставин. Цікаво, що почутому строку здивувався навіть ведучий муніципального телеканалу, який розпитував Віталія Кличка про строки.
Так, за словами міського голови столиці, якщо не буде форс-мажорних обставин, метрополітен проведе перевірку і випробування тунелю до кінця літа - на початку осені. Відтак, метро знову почне працювати вже у вересні.
"Я сподіваюсь, через декілька тижнів вже почнуться випробування тунелю, і на початку вересня вже ми зможемо відкрити рух транспорту на Теремки, і метрополітен знову зможе працювати - це ключове питання, яке на сьогоднішній день цікавить мешканців цього району. Зараз ми сподіваємось, що форс-мажорних обставин не буде, все іде за планом, і, як я минулого разу озвучував, і ще раз, знов, питав у підрядників - вони кажуть, що на початку вересня рух метрополітену ми зможемо відновити", - повідомив міський голова в ефірі телеканалу "Київ".
Цікаво, що ведучий, який вів ефір, здивувався почутому. Він навіть перепитав Кличка - мовляв, минулого разу називали цю ж дату (а відтоді сталося декілька важливих подій, зокрема, київський метрополітен лишився знову обезголовленим через розслідування причин аварії).
https://kiev.informator.ua/uk/stala-vid ... iv-ne-bude
За словами міського голови, тунель пройде випробування, а поїзди поїдуть ним вже на початку вересня, що можливе за відсутності непередбачуваних обставин
Днями Віталій Кличко знову відвідував будівництво нової ділянки тунелю, цікаво, що міський голова позував у касці зовні, але всередині вирішив навіщось зняти захист
Київський міський голова Віталій Кличко знову назвав конкретні строки введення в експлуатацію перегінного тунелю між ст.м. "Либідською" та "Деміївською" на "синій" лінії метро. За його словами, це відбудеться на початку вересня, що можливе за відсутності непередбачуваних обставин. Цікаво, що почутому строку здивувався навіть ведучий муніципального телеканалу, який розпитував Віталія Кличка про строки.
Так, за словами міського голови столиці, якщо не буде форс-мажорних обставин, метрополітен проведе перевірку і випробування тунелю до кінця літа - на початку осені. Відтак, метро знову почне працювати вже у вересні.
"Я сподіваюсь, через декілька тижнів вже почнуться випробування тунелю, і на початку вересня вже ми зможемо відкрити рух транспорту на Теремки, і метрополітен знову зможе працювати - це ключове питання, яке на сьогоднішній день цікавить мешканців цього району. Зараз ми сподіваємось, що форс-мажорних обставин не буде, все іде за планом, і, як я минулого разу озвучував, і ще раз, знов, питав у підрядників - вони кажуть, що на початку вересня рух метрополітену ми зможемо відновити", - повідомив міський голова в ефірі телеканалу "Київ".
Цікаво, що ведучий, який вів ефір, здивувався почутому. Він навіть перепитав Кличка - мовляв, минулого разу називали цю ж дату (а відтоді сталося декілька важливих подій, зокрема, київський метрополітен лишився знову обезголовленим через розслідування причин аварії).
https://kiev.informator.ua/uk/stala-vid ... iv-ne-bude
Метро на Виноградар в 2027. Метро на Русанівські дачі в 2035 ?
Батько наш Бандера, Україна Мати...
Батько наш Бандера, Україна Мати...
- Бодрый
- Нострадамус
- Сообщения: 11090
- Зарегистрирован: 01 янв 2012, 14:32
- Откуда: Севастополь м-н "Лётчики"
Re: Прорив води в тунелі перегону Либідська-Деміївська
15 серпня 2024 р.

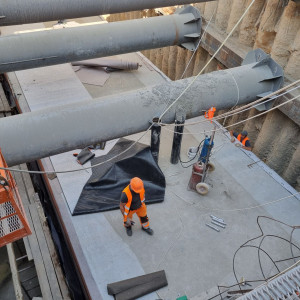

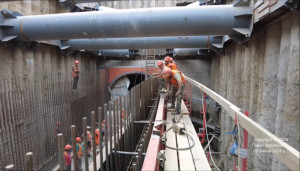

Тунель готовий. Завершують гідроізоляцію
Метро на Виноградар в 2027. Метро на Русанівські дачі в 2035 ?
Батько наш Бандера, Україна Мати...
Батько наш Бандера, Україна Мати...
Re: Прорив води в тунелі перегону Либідська-Деміївська
Re: Прорив води в тунелі перегону Либідська-Деміївська
Станом на 15 число ще не весь колійний бетон було залито, а він працює при вібронавантаженнях, так що середина вересня.
Ще в мене питання по двох трубах які зверху в тунель заходять: якби я то робив собі, то яб не зажлобився і зробив би їх з нержавійки.
